Nueva Planta de Tratamiento con un avance físico de casi 77%
Publicado en Abr 29, 2014 en Noticias
La Gerencia de Proyectos informa por medio del Coordinador de Enlace del Proyecto el Lic. José Mercado Ramírez Asesor Comercial de OROMAPAS sobre los nuevos avances actuales de la Planta de Tratamiento que se construye en San Vicente donde recalca el cumplimiento en tiempos programados para la finalización de la obra.

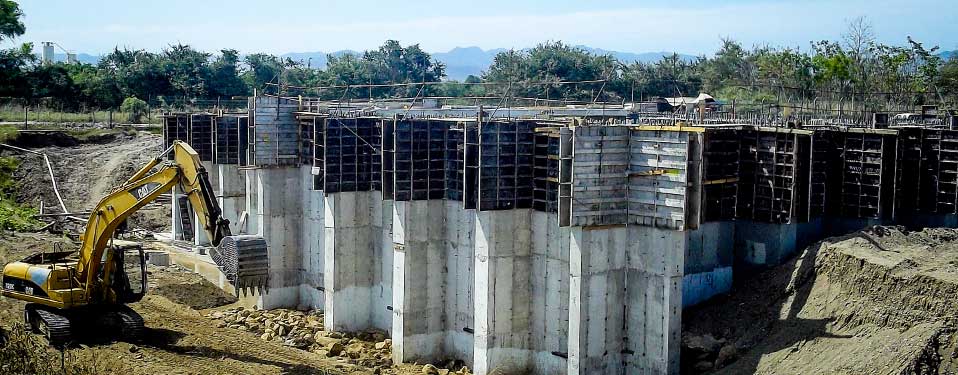

Con lo que respecta a todas las construcciones y/u obras realizadas hasta el momento en la Planta de Tratamiento se tienen los siguientes avances:
Construcción | Avance % | Construcción | Avance % |
Pretratamiento | 98.22 | Edificio Administrativo, de Laboratorio y de Servicios | 98.53 |
Cárcamo y Tanque Homogeneizador | 94.76 | Edificio del Taller | 78.05 |
Reactores Biológicos A y B | 100 | Caseta de Vigilancia | 100 |
Digestores de Lodos | 90.91 | Edificio de Deshidratación de Lodos | 30 |
Caja Repartidora de Sedimentadores | 99.29 | Cercado Perimetral | 100 |
Caja Recirculación de Lodos 1 | 93.85 | Bordo Perimetral Revestido | 73.84 |
Caja Recirculación de Lodos 2 | 92.21 | ||
Clarificadores Secundarios S-01, S-02, S-03 y S-04 | 100 | ||
Vialidades internas | 28 | Troncal Eléctrico | 75 |
En resumen hasta el día 24 de abril se cuenta con el siguiente avance en el proyecto:
• Obra Civil con un avance del 83.24%
• Obra Eléctrica con un avance del 46.91%
• Obra Mecánica con un avance del 78.46%
Con esto obtenemos un avance físico global de un 76.74%. Para el cumplimiento de las normas vigentes, se hicieron pruebas de estanqueidad en: reactores biológicos, digestor de lodos y sedimentadores resultando satisfactorias.
